以太幣交易所 以太幣交易所
Ctrl+D 以太幣交易所
ads
首頁 > BTC > Info

2021年第二批二級建造師考試《機電實務》真題及參考答案解析_ABC

Author:

Time:1900/1/1 0:00:00

2021年度二級建造師考試已經結束,為方便考生們考后估分對答案,大立教育特搜集整理了2021年第二批二級建造師考試《機電實務》科目的真題,并及時對其做了解析,供大家參考。現在要推薦給大家的是文字版2021二級建造師《機電工程》考試真題及答案解析。

《2021二級建造師機電實務考試真題及答案》

  一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)

  建設工程竣工驗收時,審核竣工文件的單位是()。

  A施工單位

  B.監理單位

  C.建設單位

  D.設計單位

  B

  竣工文件由施工單位負責編制,監理負責審核。

  2H320053施工技術資料與竣工檔室管理

  下列溝通協調的內容中,屬于外部溝通協調的是().

  A.各專業管線的綜合布置

  B.重大設備安裝方宰的確定

  C施工工藝做法技術交底

  D.施工使用的材料有序供應

  D

  外部溝通協調的主要對象:有直接或間接合同關系的單位、有治談協商記錄的單位、工程監督檢查單位、經委托的檢

  驗、檢測、試驗單位、經委托的檢驗、檢測、試驗單位、項目駐地生活相關單位。

  有直接或間接合同關系的單位:業主(建設單位、管理單位)、監理單位、材料設備供應單位、施工機械出租單位等。

  2H320091溝通協調

  建筑安裝工程進度款支付的申請內容中不包括()。

  A.已支付的合同價款

  B.本月完成的合同價款

  C.已簽訂的預算價款

  D.本月返還的預算價數

  C

  進度款支付申請內容:

  (1)累計已完成的合同價款。

  (2)累計已實際支付的合同價款。

  (3)本周期合計完成的合同價款:本周期已完成的單價項目金額;本周期應支付的總價項目金額;本周期已完成的計日工價款;本周期應支付的安全文明施工費;本周期應增加的金額。

  (4)本周期合計應扣減的金額:本周期應扣回的預付款;本周期應扣減的金額。

  (5)本周期實際應支付的臺同價款。

  2H320121施工結算規定的應用

  新建電氣系統配電柜按什么原則逐級試通電()

  A.先低壓后高壓,先干線后支線

  B.先高壓后低壓,先干線后支線

  C.先高壓后低壓,先支線后干線

  D.先低壓后高壓,先支線后干線

  B

  新建電氣系統變壓器高壓側接受電網側供電,通過配電柜按先高壓后低壓、先干線后支線的原則逐級試通電。

  2H313021電氣設備安裝程序和要求

  下列不屬于超聲波位物計安裝要求的是()。

  A.應安裝進料口上方

  B.傳感器垂直于物料表面

  C.在信號波束角內不應有遮擋物

  D.物料的最高物位不應進入儀表的盲區

  A

  超聲波物位計的安裝應符合下列要求:不應安裝在進料口的上方;傳感器宜垂直于物料表面;在信號波束角內不應有遮擋物;物料的最簡物位不應進入儀表的盲區。

  2H313062自動化儀表設備的安裝技術要求

  [6]保溫材料進場時應進行復驗的性能不包括()。

  A熱阻

  B.密度

  C.吸水率

  D.氧含量

  D

  保溫材料進場時,應對其導熱系數或熱阻、密度、吸水率等性能進行復驗;復驗應為見證取樣檢驗。

  2H314012建筑管道的施工技術要求

  對開式涓動軸承安裝不包括什么().

  A.清洗

  B.檢直

  C.刮研

  D.脹套

  D

  對開式渭動軸承的安裝過程,包括軸承的清洗、檢查、刮研、裝配、間隙調整和壓緊力的調整。

  2H313011機械設備安裝程序和要求

  自動噴水滅火系統的閉式噴頭應在安裝前進行的試驗是()。

  A.密封性能試驗

  B.強度試驗

  C.沖洗試驗

  D.聯動試驗

  A

  自動噴水滅火系統的閉式噴頭應在安裝前進行密封性能試驗,且噴頭安裝應在系統試壓、沖洗合格后進行。

  2H314051消防工程的劃分和施工程序

  防腐涂料的產品質量證明文件不包括()。

  A.產品質量合格證

  B.質量檢測方法

  C.涂裝工藝和方法

  D.技術鑒定文件

  c

  涂料進場時,供料方除提供產品質量證明文件外,尚應提供涂裝的基體表面處理和施工工藝等要求。產品質量證明文件應包括:產品質量合格證;質量技術指標及檢測方法;材料檢測報告或技術鑒定文件。

  2H313071防腐蝕工程施工技術要求

  [10]下列項目必須招標的是()。

  A.施工單項合同估算價900萬

  B.材料采購單項合同100萬

  C.監理服務采購單項合同80萬

  D.勘察服務采購單項合同50萬

  A

  施工單項合同估算價在400萬元人民幣以上;重要設備、材料等貨物的采購,單項合同估算價在200萬元人民幣以上;勘察、設計、監理等服務的采購,單項合同估算價在100萬元人民幣以上,必須招標。

  2H320011施工招標投標范圍和要求

  [11]液壓電梯系統不包括().

  A.電引系統

  B泵站系統

  C.導向系統

  D.電氣控制系統

  A

  液壓電梯一股由泵站系統、液壓系統、導向系統、轎廂系統、門系統、電氣控制系統、安全保護系統等組成。

  2H314061電梯工程的劃分和施工程序

  關于管道安裝后需要靜電接地的說法,正確的是()。

  A.每對法蘭必須設置導線跨接

  B.靜電接地線應采用螺栓連接

  C.跨界引線與不銹鋼管道直連

  D.靜電接地安裝后應進行測試

  D

  靜電接地安裝:

  (1)有靜電接地要求的管道,當每對法蘭或其他接頭間電阻值超過0.032時,應設導線跨接

  (2)管道系統的接地電阻值、接地位置及連接方式按設計文件的規定,靜電接地引線宜采用焊接形式。

  (3)有靜電接地要求的不銹鋼和有色金屬管道,導線跨接或接地引線不得與管道直接連接,應采用同材質連接板過渡。

  (4)靜電接地安裝完畢后,必須進行測試,電阻值超過規定時,應進行檢直與調整。

  2H313031管道工程的施工程序和要求

  鍋爐受熱面組件采用直立式組合的優點是().

  A.組合場面積大B.便于組件吊裝C.鋼材耗用量小D.安全狀況較好

  B

  直立式組合就是按設備的安裝狀態來組合支架,將聯箱放置(或懸吊)在支架上部,管屏在聯箱下面組裝。其優點在于組合場占用面積少,便于組件的吊裝;缺點在于鋼材耗用量大,安全狀況較差。

  2H313042鍋爐設備的安裝技術要求

  下列工序中,不屬于工業鋼結構一般安裝程序的是().

  A.部件加工

  B.構件檢查

  C.基礎復查

  D.鋼柱安裝

  A

  工業鋼結構一般安裝程序為:構件檢查一基礎復直一鋼柱安裝一支撐安裝一梁安裝一平臺板(層板、屋面板)安裝-圍護結構安裝。

  2H313052鋼結構的制作與安裝技術要求

  [15]下列情況中,不需要修改或補充施工組織設計的是()

  A.工程設計有重大變更

  B各項管理目標有重大變化

  C.施工班組有重大調整

  D.主要施工方法有重大調整

  C

  項目施工過程中,發生下列情況之一時,施工組織設計應及時進行修改或補充:

  (1)工程項目或合同內容有較大變動;

  (2)工程設計有重大修改;

  (3)主要施工方法有重大調整;

  (4)有關法律、法規、規范和標準實施、修訂和廢止;

  (5)主要施工資源配置有重大調整;

  (6)各項管理目標發生變化;

  (7)各項管理措施發生重大變化;(8)臨建面積增加,施工用地擴大

  (9)施工環境有重大改變。

  2H320031施工組織設計編制要求

  在室外排水管道施工程序中,防腐施工的緊前工作是()

  A.系統清洗

  B.系統通水試驗

  C.管道安裝

  D.系統閉水試驗

  D

  室外排水管道施工程序:施工準備一材料驗收一管道測繪放線一管道溝槽開挖一管道加工預制一管道安裝一排水管道音井施工-系統閉水試驗一防腐-系統清洗一系統通水試驗一管道溝槽回填。

  2H314011建筑管道工程的劃分和施工程序

  [17]關于三相四孔插座接線要求的說法,正確的是()。

  A.保護接地導體接在下孔

  B.同一場所的插座接線相序一致

  C.接地導體在插座間串聯

  D.相線利用插座的端子轉接供電

  B

  三相四孔及三相五孔插座的保護接地導體(PE)應接在上孔;插座的保護接地導體端子不得與中性導體端子連接;同一場所的三相插座,其接線的相序應一致。相線與中性導體(N)不應利用插座本體的接線端子轉接供電。

  2H314022建筑電氣工程的施工技術要求

  下列參數中,不屬于會議燈光系統要求檢測的是()

  A.照度

  B.色溫

  C.光源

  D顯色指教

  c

  會議燈光系統的檢測宜包括照度,色溫和顯色指數。

  2H314042建筑智能化設備的安裝技術要求

  下列條件中,不屬于機電工程家賠成立的前提條件是()。

  A.已造成承包商工程項目成本的額外支出

  B.承包商按規定時限提交索賠意向和報告

  C.承包商履約過程中發現合同的管理漏洞

  D.造成工期損失的原因不是承包筒的責任

  c

  索賠成立的前提條件應該同時具備以下三個前提:

  (1)與合同對照,事件已造成了承包商工程項目成本的額外支出,或直接工期損失。

  (2)造成費用增加或工期損失的原因,按合同約定不屬于承包商的行為責任或風險責任。

  (3)承包商按合同規定的程序和時間提交索賠意向通知和索賠報告。

  2H320022施工合同變更與索賠

  [20]施工機具按類型和性能參數的選擇原則中不包括()。

  A.滿足工程需要

  B.保證質量要求

  C.施工方案需要

  D.裝備規劃要求

  D

  施工機具的類型,應滿足施工部署中的機械設備供應計劃和施工方案的需要。

  施工機具的主要性能參數,要能滿足工程需要和保證質量要求。

  2H320043施工機具管理的要求

  二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)

  [21]下列材料中,不屬于有機絕緣材料的是().

  A.云母

  B.石棉

  C.硫黃

  D.橡肢

  E.礦物油

  ABC

  (1)無機絕緣材料:有云母、石棉、大理石、瓷器、玻璃和硫黃等。主要用作電機和電囂絕緣、開關的底板和絕緣子等。

  (2)有機絕緣材料:有礦物油、蟲膠、樹脂、橡膠、棉紗、紙、麻、蠶絲和人造絲等。大多用于制造絕緣漆、繞組和導線的被覆絕綜物等。

  2H311013電氣材料的類型及應用

  動力式壓縮機按結構形式和工作原理可分為().

  A軸流式壓循機

  B.容積式壓縮機

  C.離心式壓縮機

  D往其式壓營機

  E.混流式壓縮機

  ACE

  按照壓縮氣體方式可分為:容積式壓縮機和動力式壓縮機兩大類。按結構形式和工作原理,容積式壓縮機可分為往復式壓縮機、回轉式壓縮機;動力式壓縮機可分為軸流式壓縮機、離心式壓縮機和混流式壓縮機。

  2H311021通用工程設備的分類和性能

  管道工程施工測量的準備工作應包括().

  A.勘察施工現場

  B.繪制施測草圖

  C.確定施測精度

  D.設置沉降觀測點

  E.測設施工控制樁

  ABC

  管道工程施工測量的準備工作:熟悉設計圖紙資料、勘察施工現場、繪制施測草圖、確定施測精度

  2H312011測量的要求和方法

  關于起重卸扣的使用要求,正確的有()

  A按額定負荷標記選用

  B.無標記的不得使用

  C.可用焊接的方法修補

  D.永久變形后應報廢

  E只應承受縱向的拉力

  ABDE

  卸扣使用要求:

  (1)吊裝施工中使用的卸扣應按額定負荷標記選用,不得超載使用,無標記的卸扣不得使用。

  (2)卸扣表面應光滑,不得有毛刺、裂紋、尖角、夾層等缺陷,不得利用焊接的方法修補卸扣的缺陷。

  (3)卸扣使用前應進行外觀檢查,發現有永久變形或裂紋應報廢。

  (4)使用卸扣時,只應承受縱向拉力。

  2H312021起重機械與吊具的使用要求

  關于焊接操作要求的說法,正確的有()。

  A.定位焊縫不得入正式焊縫

  B.不得在焊接坡口內試驗電流

  蓋面焊道不得錘擊消除應力

  D.焊機電流表未校驗不得使用

  E.焊接中斷時應控制冷卻速度

  CDE

  1從事下列焊縫焊接工作的焊工,應當按照本細則考核合格,持有《特種設備安全管理和作業人員證》

  (1)承壓類設備的愛壓元件焊縫、與受壓元件相焊的焊縫、受壓元件母材表面堆焊;

  (2)機電類設備的主要受力結構(部)件焊縫、與主要受力結構(部)件相焊的焊縫;

  (3)熔入前兩項焊縫內的定位焊縫。

  2.焊接注意事項:

  (1)不得在焊件表面引弧或實驗電流。(2)在根部焊道和蓋面焊道上不得錘擊。

  3.使用計量器具前,應檢直其是否完好,若不在檢定周期內、檢定標識不清或封存的,視為不合格的計量檢測設備,不得使用。每次使用前,應對計量檢測設備進行校準對零檢直后,方可開始計量測試。

  4.對于需要預熱的多層(道)焊焊件,其層間溫度應不低于預熱溫度。焊接中斷時,應控制冷卻速度或采取其他措施防止其對管道產生有害影響。恢復焊接前,應按焊接工藝規程的規定重新進行預熱。

  2H312031焊接工藝的選擇與評定

  關于聲級計的使用要求,正確的有()。

  A,選用的量程和精度應滿足噪聲檢測要求

  B.送所屬企業的計量管理部門校準或校驗

  C.定期送法定或授權的計量檢定機構檢定

  D.經驗貨和驗證合格后即可發放使用測量

  E.必須具有計量檢定證書或計量檢定標記

  CE

  1.聲級計屬于A類計量器具并列入國家強制檢定目錄。屬于強制檢定的工作計量器具,可本著就地就近原則,送法定或者授權的計量檢定機構檢定。

  2.8B類計量器具可由所屬企業計量管理部門定期檢定校準。

  3.計量器具經檢定機構檢定后出具的檢定印、證,是評定計量器具的性能和質量是否符合法定要求的技術判斷和結論。計量檢定印、證包插的內容:檢定證書、不合格通知書(檢定結果通知書)、檢定標記、封印標記。

  4計量器具要經過驗收,送檢,入庫建檔后才發放班組使用。

  2H331011施工計量器具使用的管理規定

  企業申請新裝用電時,應向供電部門提供的資料包括()

  A.用電負荷

  B.用電性質

  C.用電設備

  D.用電規劃

  E.用電方法

  ABCD

  用戶申請新裝或增加用電時,應向供電企業提供用電工程項目批準的文件及有關的用電資料。包括用電地點、電力用途、用電性質、用電設備、用電設備清單、用電負荷、保安電力、用電規劃等,并依照供電企業規定如實填寫用電申請書及辦理所需手續。

  2H331021建設用電的規定

  關于壓力容器許可制度的說法,正確的有()

  A固定式壓力容器不單獨許可

  B.各類氣瓶安裝無需許可

  C.壓力容器改造需單獨許可

  D.壓力容器重大修理需單獨許可

  E.A1級可覆蓋A2級、D級

  ABE

  壓力容體制造(含安裝、修理、改造)許可,A1級覆蓋A2、D級A2、C1、c2級覆蓋D級。A5級壓力容器制造許可的單位可以制造與其產品配套的中低壓壓力容器。固定式壓力容器安裝不單獨進行許可,各類氣瓶安裝無需許可。壓力容器改造和重大修理

  由取得相應級別制造許可的單位進行,不單獨進行許可。

  2H331032特種設備制造、安裝改造及維修的規定

  關于工業安裝工程質量驗收的說法,正確的有()。

  A.質量檢驗數量應符合驗收標準

  B聘蔽工程立在隱戒前驗收臺悟

  B.單位工程的驗收由監理單位組織

  D.質量驗收前施工單位應自檢合格

  E.分包工程的質量驗收由分包單位申報

  ABD

  (1)為便于現場實施,施工質量的檢驗方法、檢驗數量、檢驗結果記錄應符合各專業工程施工質量驗收標準的規定。

  (2)考慮到隱蔽工程在隱蔽后難以檢驗,因此隱蔽工程在隱蔽前應進行驗收,驗收合格并簽署驗收記錄后方可繼續施工。

  (3)檢驗批和分項工程是建筑工程項目質量的基礎,施工單位自檢合格后,提交監理專業工程師或建設單位項目技術負責人組織進行驗收1

  (4)單位(子單位)工程的驗收應在各分部工程驗收合格的基礎上,由施工單位(總承包單位)向監理(建設)單位提出報驗申請,由建設單位項目負責人組織監理、設計、施工單位等項目負責人及質量技術負責人進行驗收,并應填寫驗收記錄。

  (5)當工程由分包單位施工時,其總承包單位應對工程質量全面負責,并由總承包單位報驗。

  2H332012工業安裝工程施工質量驗收的組織與合格規定

  [30]下列建筑安裝工程檢驗批的質量驗收項目中,屬于主控項目的是().

  A.母線槽的絕緣電阻值

  B.衛生器具安裝的水平度

  C.空調水管的支架間距

  D.金屬風管的嚴密性檢驗

  E.風機盤管水管坡度

  AD

  主控項目是保證工程安全和使用功能的重要檢驗項目,是對安全、衛生、環境保護和公共利益起決定性作用的檢驗項目,是確定該檢驗批主要性能的項目,因此必須全部符合有關專業工程驗收規范的規定。一股項目是除主控項目以外的檢驗項目,可以允許有偏差的項目。例如,管道的壓力試驗、電氣的絕緣與接地測試等均是主控項目。

  2H332022建筑安裝工程施工質量驗收的組織與合格規定

  案例一

  背景資料某市財政撥款建設-綜合性三甲醫院,其中通風空調工程采用電子方式公開招標。外省施工單位在電子招標投標交易平臺注冊登記,但下載招標文件時,被告知外首施工單位需提前報名、審核通過后方可參與投標。最終該施工單位中標,簽訂了施工承包合同,采用固定總價合同,簽約合同價3000萬元(含暫列金額100萬元)。合同約定:工程的主要設備由建設單位限定品牌,施工單位組織采購,預付款20%:工程價款結算總額的396作為質量保修金。500臺同廠家的風機盤管機組進入施工現場后,按不考慮產品節能認證等情況,施工單位抽取了一定數量的風機盤管機組進行了節能復驗,復驗的性能參數包括機組的供令量、供熱量和水阻力等。排細風機進場報驗后,安裝就位于屋頁的混凝土基礎上,風機與基礎之間安裝橡膠減振墊,設備與排煙風管之間采用長度200mm的普通帆布短管連接(見圖1).

  監理單位在驗收過程中,發現排煙風機的上述做法不合格,要求施工單位整改。工程竣工結算時,經審核預付款已經全部挺扣完成,設計變更增加嘍用80萬元,暫列金額無其它使用。

  問題:

  1要求外首施工單位需提前審核通過后方可參與投標是否合理?說明理由。

  2.風機盤管機組的現場節能復驗應在什么時點進行?還應復驗哪些性能參數?復驗數量最少選取多少臺?

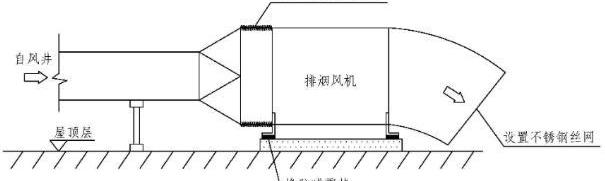

  3.指出圖1屋頁排煙風機安裝的不合格項,應怎么糾正?

  4計算本工程質量保修金的金額,本工程進度價款的結算方式可以有哪幾種方式?

  1要求外省施工單位需提前審核通過后方可參與投標不合理,電子招標投標交易平臺應當允許社會公眾、市場主體免費注冊登錄和獲取依法公開的招標投標信息,任何單位和個人不得在招標投標活動中設置注冊登記,投標報名等前置條件限制潛在投標人下載招標文件。

  2.(1)風機盤管機組的現場節能復驗應在進場時進行;

  (2)還應復驗機組的風量、功率及噪聲性能參數;

  (3)同一廠家的風機盤管機組按數量復驗2%,但不得少于2臺,所以本工程最少復驗500*2%-10臺。

  圖1中的不合格項:

  3

  (1)排煙風機與風管連接為200mm普通帆布短管

  (2)排煙風機設置了橡膠減震裝置

  糾正:

  (1)防排煙系統的柔性短管必須采用不燃材料;

  (2)防排煙風機設在混凝土基礎上,且不應設置減振裝置

  4本1程質保修為(3000-100+80)x3%=89.4萬一般工程進度款的結算方式包括定期結算、分段結算、竣工后一次性結算、目標結算、約定結算、結算雙方約定的其他結算方式。

案例二

  背景資料

  某施工單位承包一新建風電項目的35KV升壓站和35KV架空線路。根據線路設計,架空線路需跨越鐵路,升壓站內設置一臺35KV的油漫式變壓器。施工單位項目部及生活營地設置在其行政村旁,項目部進場后,未經鐵路部門許可,占用鐵路用地存放施工設備,受到鐵路部門處罰,停工處理,造成了工期延誤。

  設計交底后,項目部依據批準的施工組織設計和施工方案,逐級進行了交底但在變壓器管母線安裝時,發現母線出線柜出口與變壓器接口不在同一直線上,導致母線無法安裝。經核實,是因變壓器基礎位置與站內道路沖突,土建設計師已對變壓器基礎進行了位置變更,但電氣設計師未及時跟進電氣圖紙修改,管母線仍按照原設計圖供貨經協調,管母線返廠加工處理。為保證合同工期,項目部組織人員連夜加班,進行管母錢安裝,采用大型照明燈,增配電焊機、切割機等機具,期間因擾民被投訴,項目部整改后完成施工,但造成了工期延誤。

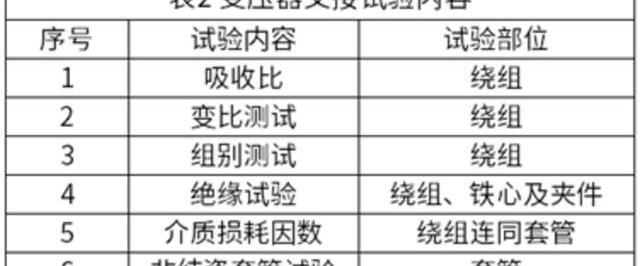

  升壓站安裝完成后,進行了變壓器交接試前,試驗內容見表2,監理認為試驗內容不全,項目部補充了交接試驗項目,通過驗收。

  問題:

  1.項目部在設置生活營地時需要與那些部門溝通協調?

  2在降低噪聲和控制光污染方面項目部應采取那些措施?

  3.變壓器交接試驗還應補充哪些項目?

  4道成本工程工耶互站的原思有度?

  1.項目部在設置生活營地時需要與新政村和鐵路管理部門溝通協調。

  2.(1)噪聲與振動控制

  ①在施工場界對噪聲進行實時監測與控制,現場噪聲排放不得超過國家標準的規定。

  ②盡量使用低噪聲、低振動的機具,采取隔聲與隔振措施。

  (2)光污染控制

  ②夜間電焊作業應采取遭擋措施,避免電得弧光外泄。

  ②大型照明燈應控制照射角度,防止強光外泄。

  3.變壓器的交接試驗還應當補充:絕緣油試驗,測量繞組連同套管的直流電阻,檢查所有分接的變比,檢查三相變壓器組別,繞組連同套管交流耐壓試驗等。

  4.(1)設計單位的原因(施工圖紙修改影響計劃進度)(2)施工單位的原因(項目管理混亂,施工現場協調不好)

案例三

  背景資料某安裝公司中標一機電工程項目,承包內容有工藝設備及管道工程,暖通工程,電氣工程和給排水工程。安裝公司項目部進場后,進行了成本分析,并將計劃成本向施工人員進行交底;依據施工總進度計劃,組織施工合理安排人員,材料,機械等,使工程按合同要求進行。

  在工藝設備運輸及用裝前,施工員向施工班組進行了技術交底,交底內容包含施工時間,工藝設備安裝位置,安裝質量標準,質量通病及預防方法等。

  在設備機房施工期間,現場監理工程師發現某工藝管道取源部件的安裝位置如圖所示,認為該位置不符合規范要求,要求項目部整改。施工期間,露天水平管道絕熱施工驗收合格后,進行金屬銅板保護層施工時,施工人員未嚴格按照技術交底文件施工,水平管道縱向接縫不符合規范規定,被責令改正。

  在工程竣工驗收后,項目部進行了成本分析,數據收集如表3所示。

  問題:

  1工藝設備施工交底中,還應增加哪些施工質量要求。

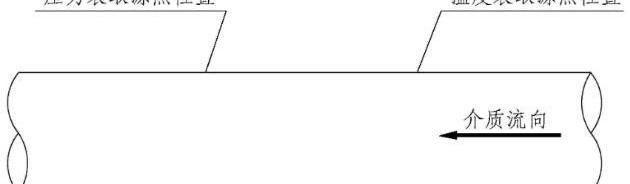

  2.圖3中氣體管道壓力表與溫度表取源部件位置是否正確?說明理由。蒸汽管道的壓力表取壓總安裝方位有何要求?

  3.管道絕熱按用途可分為哪幾種類型?水平管道金屬保護層的縱向接縫應如何搭接?

  4列式計算本工程的計劃成本及項目總成本降低率。

  1還應當增加吊裝運輸的安全措施、機組安裝位置的測量放線、及成品保護等施工質量要求。

  2.(1)壓力表和溫度表取源部件位置錯誤。壓力取源部件應安裝在溫度取源部件的上游側。

  (2)測量蒸汽壓力時,取壓點的方位在管道的上半部,或者下半部與管道水平中心線成0-45夾角的范圍內。

  3.管道絕熱按其用途可分為保溫、保冷、加熱保護三種類型。水平管道金屬保護層的縱向接縫必須上搭下。

  4計劃成本分別計算:暖通工程450/(1-10%)=500萬;電工程345/=300萬;給排水工程300/(1-25%)=400萬;工業設備及管道工程597/(1-0.5%)=600萬;計劃成本一共為500+300+400+600=1800萬項目總成本降低率為(1800-450-345-300-597)/1800=6%

  案例四

  背景資料

  其安裝公司總承包某項目氣體處理裝置工程,業主已將其劃分為一個單位工程,包括土建工程,設備工程,管道工程等分部工程。其核心設備的氣體壓縮機為分體供貨現場安裝,氣體處理裝置廠房為鋼結構,廠房內安裝2臺額定吊裝重量為30/5t橋式起重機。

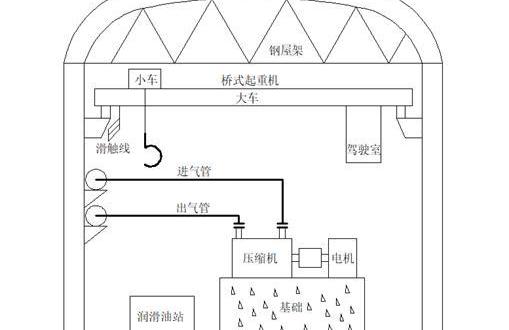

  安裝公司編制了壓縮機吊裝專項施工方案,計劃在廠房封閉和橋式起重機安裝完成后,進行氣體壓縮機的吊裝;自重30t以上的壓縮機部件采用兩臺橋式起重機抬吊工藝,其余部件采用單臺橋式起重機吊裝。安裝公司組織吊裝專項施工方室的專家論證,專家組要求完善方案審核,審查及簽字手續后,進行了方案論證。

  專項施工方案審批通過后,安裝公司對施工人員進行了方案交底,在壓縮機底座吊裝固定后,進行了壓縮機部件的組裝調查,重點是壓縮機軸瓦,軸承等運動部件的間隙進行調整和壓緊調整,保證了壓縮機安裝質量。

  在壓縮機試運行階段,安裝公司向監理提交了單位試運行申請,監理工程師經查驗后提出壓縮機還不具備單機試運行條件,因安裝公司除潤渭油系統循環清洗合格外,還有其他設備系統均來進行調試。安裝公司完成調試后,壓縮機單機試運行驗收合格。

  問題:

  1.氣體處理裝置工程還有哪些分部工程?

  2.分別寫出氣體壓縮機吊裝專項施工方案的審核和審查人員。方案實施的現場監督應是哪個人員?

  3,依據解體設備安裝一股程序,壓縮機固定后在試運轉前有那些工序?壓縮機的裝配精度包括哪些方面?

  4壓縮機單機試運轉前還應完成哪些設備及系統的調試?

  1.氣體處理裝置工程還有鋼結構工程、防腐蝕工程。

  2.施工方案的審核人員是安裝公司技術負責人;施工方案的審查人員是總監理工程師。

  項目專職安全生產管理人員應當對專項施工方案實施情況進行現場監督。

  3.(1)壓縮機固定在試運轉之前還應當有零部件清洗與裝配、潤涓與設備加油。

  (2)壓縮機設備的裝配精度包括:各運動部件之間的相對運動精度,配合面之間的配臺精度和接觸質量。

  4.壓縮機單機試運轉之前還應當完成進出氣系統的調試、電機設備的調試等。

Tags:ABCABDBCDABC價格ABC幣ABD價格ABD幣BCD價格BCD幣

BTC
以太坊創始人向印度COVID救濟基金捐贈了價值10億美元的模因幣_ETH

周三的時候,以太坊創建者VitalikButerin捐出了價值15億美元的以太幣和模因幣,幣圈許多人也將之視作有史以來規模最大的個人慈善活動之一.

1900/1/1 0:00:00
黃金、比特幣、共識、信仰與內卷_比特幣

在自然界中,能超越時間、國界、民族、宗教做貨幣的東西只有一種,那就是黃金。黃金能在時間的長河中經久不衰,在不同民族都認可,在很早之前沒有交流的東西方國家、在新大陸發現前的北美洲也都認黃金作為商品.

1900/1/1 0:00:00
幣圈鬼才——Tron 創始人孫宇晨_區塊鏈

有知名度、有爭議的Tron創辦人賈斯丁·孫(JustinSun)主要以自身推銷產品和營銷推廣營銷手段而出名。兩年前,他不斷地在twiter上說要付款460萬美金與沃倫巴菲特進晚餐.

1900/1/1 0:00:00
罕見病患者困局,家長無奈:“天價藥”變成“親民藥”還要多久?_STX

安珀·弗里德之前是一名股票分析師,在她的兒子馬克斯韋爾確診患上了一種罕見的兒童進行性癲癇疾病之后,她辭去了工作.

1900/1/1 0:00:00
買了虛擬幣卻賣不出去!揭秘“百倍幣”騙局_虛擬幣

最近一段時間,虛擬貨幣的監管力度不斷升級。5月21日,國務院金融穩定發展委員會明確提出要“打擊比特幣挖礦和交易行為,堅決防范個體風險向社會領域傳遞”.

1900/1/1 0:00:00
老股東字節跳動繼續加投,迦智科技完成B+輪融資;特來電獲3億元戰投|投資速遞_APP

TIPS 1、下載IT桔子APP,實時跟蹤國內外一級市場投融資事件。2、轉載請注明來源自IT桔子,侵權必究。3、建立“投資速遞”長期發布合作,請發郵件到hello@itjuzi.com.

1900/1/1 0:00:00
ads
